决战60天!完成全年目标任务|铁塔银线 织就岁末光明图

时序初冬,决战收官。在内蒙古电力集团乌海超高压供电公司承建的各个电网工程现场,依然是一片热火朝天的奋战景象。全体建设者正锚定全年目标,向重点项目投产目标发起最后总攻,以“决战六十天”的奋进姿态,全力保障年度电网建设任务圆满收官。

在金湖500千伏变电站主变扩建工程建设现场,验收调试工作已进入最后冲刺阶段。作为“阿电入乌”区域互济新能源项目的重要组成部分,该工程总投资约1.46亿元,扩建2台120万千伏安变压器及其相关附属设备和低压设备。“我们创新提出的母线部分截断隔离施工方案,成功破解了主变中压侧接入时220千伏双母线不能同停的技术瓶颈。”项目经理徐驰介绍,“这项国内首创的工法,在确保电网安全稳定运行的同时,最大程度降低了工程建设对客户用电的影响,为同类型电网扩建工程提供了全新解决方案。”该工程预计11月中旬投产送电,届时将极大增强区域电网供电可靠性。

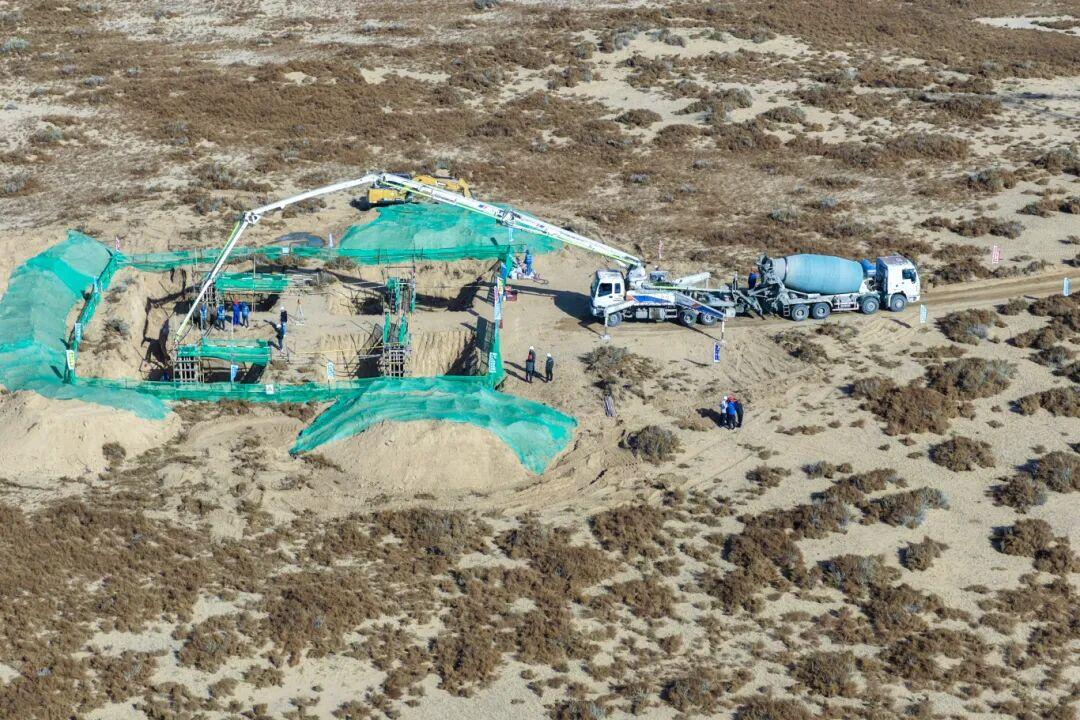

与此同时,在定远营至海南500千伏线路工程施工现场,建设者们正抢抓封冻前的施工窗口期,全力克服低温天气影响,顺利完成全线首个基础浇筑工作。工程全线采用双回路架设,共建设365基铁塔,线路全长约170千米。

今年以来,该公司在推动电网建设上持续加力,取得显著成效。截至目前,全年承建电网工程20项,开复工17项,已投产4项,海南等10项工程稳步推进,金湖主变扩建等5项工程在年底前全部完成投产送电。谷里双回线路征地周期同比缩短50%,库沙500千伏智能变电站仅用208天完成建设,创造蒙西电网建设新速度。

该公司将紧盯节点目标,对金湖主变扩建、阿勒泰间隔扩建等5项年底待投运工程,实行“日跟踪、周调度”,确保按期送电。深化管理前置,全面推广“生产提前介入”和“包片盯办”模式,提前谋划明年定远营至海南线等重大工程的交叉施工方案,系统总结提炼“金湖经验”等创新工法,形成标准化作业流程,持续提升电网建设核心竞争力。
